Zbrojenie stropu - unikaj błędów! Poradnik przed betonowaniem

Alex Cieślak .

18 kwietnia 2026

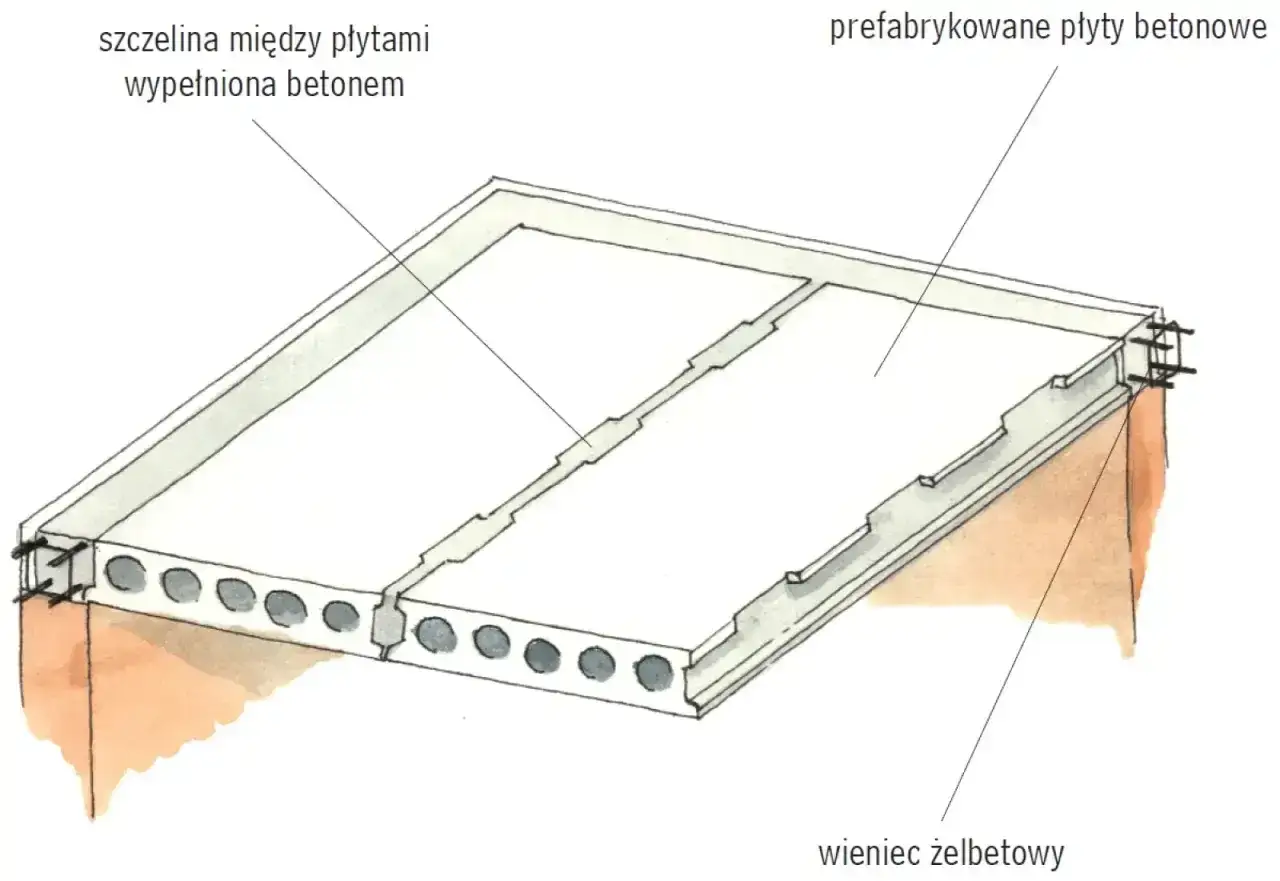

Schemat zbrojenia płyty stropowej: prefabrykowane płyty betonowe połączone betonem, podparte wieńcem żelbetowym.

Strop żelbetowy nie wybacza przypadkowości. O trwałości konstrukcji decydują nie tylko beton i klasa stali, ale przede wszystkim układ prętów, ich zakotwienie, otulina i lokalne wzmocnienia tam, gdzie płyta pracuje najmocniej. W tym artykule rozkładam temat na praktyczne elementy: jak czytać projekt, jak wygląda poprawny układ stali, gdzie najłatwiej o błąd i co sprawdzić przed betonowaniem.

Najważniejsze rzeczy, które trzeba dopilnować przy stropie

  • Projekt konstrukcyjny jest punktem wyjścia - bez niego łatwo dobrać złą średnicę, rozstaw albo ilość stali.
  • Dolne i górne zbrojenie pracują w innych strefach - nie da się ich zamieniać miejscami „na oko”.
  • Największe ryzyko błędu pojawia się przy podporach, otworach i balkonach - tam stal zwykle trzeba lokalnie zagęścić.
  • Otulina i dystanse mają znaczenie konstrukcyjne - pręt nie może leżeć na szalunku ani pływać w betonie.
  • Przed betonowaniem trzeba zrobić odbiór zbrojenia - po zalaniu poprawki są już kosztowne albo niemożliwe.

Jak czytać projekt zbrojenia płyty stropowej

Ja zawsze zaczynam od projektu, bo właśnie tam rozstrzyga się większość wątpliwości. Rysunek zbrojeniowy nie jest ozdobą dokumentacji, tylko instrukcją, która mówi, gdzie stal ma pracować, jak ma być ułożona i jakiej nie wolno zastępować „podobną”. W praktyce znajdziesz tam średnicę prętów, ich rozstaw, klasę stali, długości zakotwień, zakłady, otulinę oraz miejsca dozbrojenia.

Element z projektu Co oznacza Na co patrzeć na budowie
Średnica pręta Grubość stali, np. 10, 12 lub 16 mm Czy ekipa nie podmieniła jej „na podobną”
Rozstaw Odległość osiowa między prętami, np. co 15 cm Czy pręty nie są rozrzucone zbyt rzadko albo zbyt gęsto
Zakotwienie Długość pręta w strefie oparcia Czy stal naprawdę wchodzi w podporę tak, jak przewidział projektant
Otulina Warstwa betonu między prętem a powierzchnią płyty Czy zastosowano podkładki i dystanse, a stal nie dotyka szalunku
Strefy dozbrojenia Miejsca, w których potrzebna jest dodatkowa stal Czy nie pominięto podpór, naroży, otworów i wsporników

W domach jednorodzinnych płyta stropowa ma często grubość rzędu 14-20 cm, a główne pręty mieszczą się zwykle w przedziale 10-16 mm przy rozstawie około 10-20 cm. To jednak tylko orientacyjne widełki. Jeżeli rozpiętość jest większa, pojawia się duży otwór albo strop przenosi ścianę działową, projektant może pójść zupełnie inną drogą. Dalej ważne jest już nie „co zwykle się robi”, tylko to, co wynika z obliczeń.

Praktyczny wniosek jest prosty: zanim ekipa zacznie wiązać stal, warto umieć odczytać oznaczenia z rysunku. Gdy to się zgadza, dużo łatwiej ocenić sam układ prętów, czyli to, co dzieje się już bezpośrednio w płycie.

Schemat zbrojenia płyty stropowej: prefabrykowane płyty betonowe połączone betonem, podparte wieńcem żelbetowym.

Jak wygląda poprawny układ prętów w stropie

W monolitycznej płycie żelbetowej nie chodzi o przypadkową siatkę z drutu, tylko o układ, który odpowiada na konkretne siły. Pręty dolne przejmują rozciąganie w przęśle, a pręty górne pracują nad podporami. To dlatego zbrojenia nie da się sensownie uprościć do jednego poziomu, jeśli projekt przewiduje dwa.

Zbrojenie dolne

To ono najczęściej bierze na siebie główną pracę w środkowej części płyty. W praktyce musi być ułożone równo, bez załamań i bez „falowania” od źle ustawionych podpórek. Jeśli pręty dolne leżą za nisko, otulina jest zbyt mała. Jeśli są za wysoko, zmienia się statyka całego elementu.

Zbrojenie górne

Ten poziom jest szczególnie ważny nad podporami, gdzie pojawiają się momenty ujemne. Mówiąc prościej, w strefie oparcia płyta zachowuje się inaczej niż w środku przęsła. Dlatego pręt górny nie jest dodatkiem „na wszelki wypadek”, tylko elementem, który ma realne zadanie konstrukcyjne.

Przeczytaj również: Domy dworkowe - wybierz projekt, uniknij błędów i oszczędź!

Siatki i pręty rozdzielcze

Siatka rozdzielcza stabilizuje układ, ogranicza lokalne rysy i pomaga utrzymać geometrię zbrojenia podczas betonowania. Nie należy jej mylić z pełnowartościowym zbrojeniem nośnym. Ja traktuję ją jako wsparcie dla głównych prętów, a nie zamiennik tego, co narysował konstruktor.

Ważny jest też zakład, czyli odcinek, na którym dwa pręty się zazębiają. To nie jest detal do oceny „na oko”. Przy pręcie Ø12 zakład liczony w 50 średnicach daje około 60 cm. W praktyce długość łączenia zależy od projektu, gatunku stali i strefy pracy, ale właśnie dlatego nie wolno skracać prętów bez sprawdzenia dokumentacji. Gdy układ stali jest jasny, trzeba jeszcze wiedzieć, w których miejscach płyta wymaga dodatkowego wzmocnienia.

Gdzie strop potrzebuje dodatkowego dozbrojenia

Najwięcej problemów zaczyna się tam, gdzie płyta przestaje pracować „książkowo”. Właśnie dlatego dodatkowe pręty pojawiają się przy podporach, otworach i wysięgach. To nie jest nadmiar ostrożności, tylko normalna reakcja konstrukcji na koncentrację naprężeń.

Strefa Dlaczego jest krytyczna Co zwykle się sprawdza
Podpory i wieńce Tu pojawiają się największe momenty podporowe Pręty górne, długość zakotwienia, brak przerw w strefie oparcia
Otwory w płycie Naroża otworów lubią pękać jako pierwsze Dodatkowe pręty obwodowe i narożne, zgodne z projektem
Naroża i krawędzie Występują lokalne koncentracje naprężeń Dozbrojenie krawędziowe i poprawna otulina
Balkon wspornikowy Strop pracuje jak wspornik, a nie zwykłe przęsło Zbrojenie według projektu i rozwiązanie mostka termicznego
Ściany działowe i punktowe obciążenia Obciążenie skupione bywa większe niż zakładano intuicyjnie Dodatkowe pręty lub lokalne pogrubienie płyty

Najbardziej niedoceniane są otwory instalacyjne. W praktyce właśnie tam pojawiają się późniejsze przeróbki, bo ktoś „zapomniał” o przewodzie, kominie, włazie albo schodach. Ja wolę ustalić takie rzeczy przed wiązaniem stali, bo po betonowaniu każde cięcie jest już walką z konsekwencjami. Z tych samych powodów warto poznać najczęstsze błędy wykonawcze, bo one potrafią zniweczyć nawet dobrze rozrysowany strop.

Jakie błędy wykonawcze najczęściej psują strop

W konstrukcjach żelbetowych rzadko przegrywa się przez jeden wielki błąd. Częściej szkoda wynika z kilku „małych” niedociągnięć, które sumują się w jeden problem. Najgroźniejsze są przesunięta otulina, zła wysokość prętów i samowolne zmiany w projekcie.

  • Za mała otulina - stal dotyka szalunku albo znajduje się zbyt blisko powierzchni, więc szybciej koroduje i gorzej pracuje w ogniu.
  • Brak dystansów - pręty opadają podczas betonowania i przestają być w tej strefie, w której miały pracować.
  • Zamiana średnicy lub rozstawu - na budowie „brakuje kilku sztuk”, więc ktoś dokłada inne pręty bez przeliczenia.
  • Zbyt krótkie zakłady - połączenie wygląda poprawnie wizualnie, ale nie przenosi sił tak, jak trzeba.
  • Nieustabilizowane zbrojenie - stal przemieszcza się przy chodzeniu po szalunku i podczas podawania betonu.
  • Pomijanie dodatkowych prętów przy otworach - naroża otworów są wtedy pierwszym miejscem rys i zarysowań.

Do tego dochodzi jeszcze jeden błąd, który widuję zaskakująco często: wykonawcy traktują stal jak element drugorzędny, a pilnują głównie samego betonu. Tymczasem po zalaniu wszystko, co było źle ułożone, zostaje już na lata w środku konstrukcji. Dlatego przed betonowaniem trzeba zrobić normalny odbiór zbrojenia, a nie szybkie „rzucenie okiem”.

Co sprawdzić przed betonowaniem i kto powinien to odebrać

Przed zamknięciem szalunku robię prostą kontrolę, bo to ostatni moment na korektę. W praktyce strop powinien sprawdzić kierownik budowy, a jeśli jest ustanowiony, także inspektor nadzoru inwestorskiego. To nie formalność do odhaczenia, tylko realna weryfikacja tego, czy element będzie pracował tak, jak przewidziano.

  1. Sprawdzam zgodność średnic, klas stali i rozstawu z projektem.
  2. Patrzę, czy pręty mają zachowaną otulinę i stoją na dystansach, a nie na desce.
  3. Kontroluję zakotwienia, zakłady i ciągłość zbrojenia w miejscach podparcia.
  4. Oglądam otwory, naroża i krawędzie pod kątem dodatkowych prętów.
  5. Upewniam się, że przewody, tuleje i przepusty nie wymuszą później cięcia stali.
  6. Sprawdzam stabilność podpór i szalunku, bo ruch konstrukcji potrafi rozsunąć lub zgnieść zbrojenie.

Jeżeli coś nie zgadza się z dokumentacją, nie traktuję tego jako drobiazgu. Po betonowaniu poprawka oznacza już kucie, osłabianie płyty albo kosztowną przeróbkę. Zdarza się też, że problem nie leży w samej stali, tylko w tym, że strop jest bardziej wymagający niż pierwotnie zakładano, więc warto znać typowe zakresy i momenty, w których projekt trzeba traktować szczególnie serio.

Na co zwrócić uwagę, zanim zamkniesz szalunek

Jeżeli miałbym zostawić jedną praktyczną wskazówkę, byłaby ona taka: nie oceniaj stropu po ilości stali, tylko po zgodności układu z projektem. W domu jednorodzinnym bardzo często wystarczą rozsądnie dobrane pręty, poprawna otulina i dobrze rozwiązane strefy nad podporami. Nie trzeba przesadzać, ale nie wolno też upraszczać detali, które mają znaczenie konstrukcyjne.

W mojej ocenie najwięcej zyskuje się na trzech rzeczach: dobrej dokumentacji, starannym montażu i odbiorze przed betonowaniem. Jeśli te trzy elementy są dopilnowane, strop zwykle nie sprawia problemów przez długie lata. A jeśli którykolwiek z nich jest potraktowany pobieżnie, nawet dobrze wyglądająca płyta potrafi później odpłacić się rysami, ugięciem albo kosztowną naprawą.

FAQ - Najczęstsze pytania

Otulina to warstwa betonu chroniąca stal przed korozją i ogniem. Zapewnia odpowiednią współpracę betonu ze zbrojeniem, przenosząc naprężenia. Zbyt mała otulina osłabia konstrukcję i skraca jej żywotność, a zbyt duża może zmienić statykę elementu.
Najczęstsze błędy to: za mała otulina, brak dystansów, zamiana średnicy/rozstawu prętów, zbyt krótkie zakłady, niestabilne zbrojenie oraz pomijanie dodatkowych prętów przy otworach. Mogą one prowadzić do pęknięć, ugięć lub osłabienia stropu.
Przed betonowaniem należy sprawdzić zgodność średnic, klasy stali i rozstawu z projektem. Kontroluj otulinę, dystanse, zakotwienia i ciągłość zbrojenia. Upewnij się, że otwory i krawędzie mają dodatkowe pręty, a szalunek jest stabilny.
Dodatkowe dozbrojenie jest kluczowe w miejscach krytycznych: przy podporach i wieńcach (duże momenty podporowe), wokół otworów (naroża lubią pękać), na narożach i krawędziach (koncentracja naprężeń) oraz w przypadku balkonów wspornikowych i pod ścianami działowymi.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

zbrojenie płyty stropowej zbrojenie stropu monolitycznego jak zbroić strop błędy zbrojenia stropu
Autor Alex Cieślak
Alex Cieślak
Nazywam się Alex Cieślak i od 3 lat zajmuję się tematyką budowy domów, od fundamentów po wykończenie. Moja pasja do tego obszaru zaczęła się, gdy sam postanowiłem zrealizować swoje marzenie o własnym domu. Zafascynowało mnie, jak wiele aspektów wpływa na ostateczny efekt – od wyboru odpowiednich materiałów po detale wykończeniowe. W moich tekstach staram się dzielić wiedzą na temat najnowszych trendów, jak również praktycznymi wskazówkami, które mogą pomóc innym w realizacji ich projektów. Przy pisaniu korzystam z rzetelnych źródeł i porównuję różne podejścia, aby uprościć skomplikowane zagadnienia i uczynić je bardziej przystępnymi. Moim celem jest dostarczenie czytelnikom użytecznych, dokładnych i zrozumiałych informacji, które będą aktualne i pomocne w ich budowlanych przedsięwzięciach.
