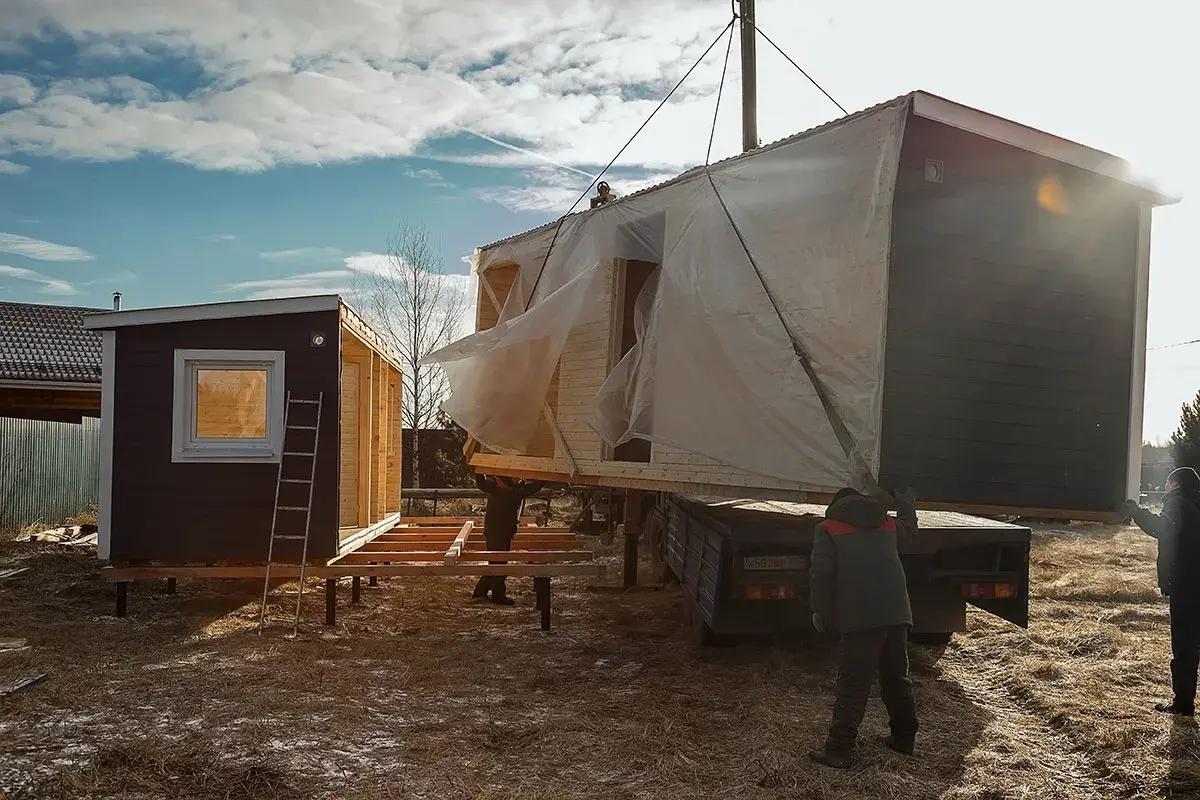

Dom szybki w budowie to nie tylko technologia, ale cały zestaw decyzji: od projektu i fundamentu po logistykę dostaw oraz zakres wykończenia. Jeśli te elementy są dobrze poukładane, inwestycja może skrócić się o kilka miesięcy; jeśli nie, nawet nowoczesny system utknie na poprawkach i oczekiwaniu na ekipy. W tym tekście pokazuję, które rozwiązania realnie przyspieszają budowę, ile to zwykle trwa w Polsce i gdzie najłatwiej przepłacić albo stracić czas.
Najkrótszą drogę do szybkiej budowy wyznaczają projekt, technologia i logistyka
- Największy wpływ na tempo ma prosty projekt, a nie sama „modna” technologia.
- Najszybciej na działce montuje się domy modułowe, ale produkcja i logistyka nadal zajmują czas.
- Domy prefabrykowane i szkieletowe zwykle wygrywają z murowanymi pod względem harmonogramu.
- W Polsce dom do 70 m² zabudowy można zrealizować w uproszczonej procedurze.
- Najczęstsze opóźnienia to zmiany projektu, skomplikowany dach, brak przygotowanej ekipy i późne zamówienia materiałów.
- Budżet rośnie na fundamentach, transporcie, przyłączach i wykończeniu, a nie tylko na samej bryle domu.
W praktyce najszybciej nie buduje się tego, co wygląda nowocześnie w katalogu, tylko to, co ma prosty rzut, minimalną liczbę zmian i jedną spójną technologię od fundamentu po dach. Czas ucieka najczęściej na drobiazgach: przestawianiu ścian, czekaniu na projektanta, poprawkach po geodecie, zmianach instalacji albo na ekipach, które nie potrafią wejść na budowę w ustalonej kolejności. Warto też pamiętać, że formalności potrafią zmienić harmonogram równie mocno jak sama technologia. Według Gov.pl dom do 70 m² zabudowy można w Polsce realizować w uproszczonej procedurze, bez kierownika budowy i dziennika budowy, co dla małych inwestycji bywa realnym skróceniem startu.
Jeśli chcesz naprawdę przyspieszyć budowę, patrz na cały łańcuch decyzji, a nie tylko na cenę za metr. Dlatego najpierw porównuję technologie, bo to one ustawiają resztę procesu.

Która technologia daje najszybszy efekt
Jak podaje Extradom, montaż gotowego domu z modułów może zająć nawet 7 dni, a produkcja elementów trwa zwykle 2-4 miesiące. To dobrze pokazuje różnicę między samą pracą na działce a całym procesem inwestycyjnym. Najszybszy efekt daje rozwiązanie oparte na fabrycznej produkcji i krótkim montażu, ale nie zawsze oznacza to najłatwiejszą budowę pod każdym względem.
| Technologia | Tempo realizacji | Najmocniejsza strona | Ograniczenie |
|---|---|---|---|
| Dom modułowy | Montaż na działce nawet w kilka dni; od zamówienia do gotowego budynku zwykle kilka miesięcy | Najszybszy montaż i przewidywalna cena | Wymaga dobrej logistyki, dojazdu i dźwigu |
| Dom prefabrykowany | Montaż zwykle kilka do kilkunastu dni; elementy powstają wcześniej w fabryce | Dobra powtarzalność i krótki czas prac na placu | Trzeba bardzo precyzyjnie dopasować fundament i instalacje |
| Dom szkieletowy | Budowa postępuje szybko, a całość zwykle zamyka się w kilku miesiącach | Dobry kompromis między tempem a elastycznością projektu | Jakość zależy mocno od wykonawcy i detali izolacji |
| Dom murowany | Najczęściej najdłuższy harmonogram, zwykle liczony w kilkunastu miesiącach | Znana technologia i łatwiejsza dostępność ekip | Najwięcej prac mokrych i przerw technologicznych |
Jeśli patrzę wyłącznie na czas od wejścia ekipy na działkę, wygrywa moduł. Jeśli patrzę na kompromis między tempem, elastycznością i dostępnością wykonawców, często bardzo dobrze wypada prefabrykat albo szkielet. Murowanie nadal ma sens, ale nie jest to droga dla kogoś, kto chce maksymalnie skrócić harmonogram. Sam wybór technologii nie wystarczy jednak bez dobrze ustawionego projektu.
Jak zaplanować projekt, żeby nie zgubić tygodni
Gdybym miał skrócić budowę bez obcinania jakości, zacząłbym właśnie od projektu. Zwarta bryła, prostokątny rzut, dach dwuspadowy i powtarzalne okna robią więcej dla harmonogramu niż drogie detale elewacyjne. Każda lukarna, balkon, wykusz czy skomplikowane załamanie dachu dodaje roboczogodziny i zwiększa ryzyko błędów.
| Co przyspiesza | Co spowalnia | Dlaczego to ma znaczenie |
|---|---|---|
| Prosty, zwarty rzut | Kilka załamań i rozrzeźbiona bryła | Mniej detali to mniej pracy i mniej punktów ryzyka |
| Dach dwuspadowy | Dach wielospadowy z lukarnami | Prostsza więźba i krótszy montaż |
| Powtarzalny układ okien | Niestandardowe otwory i wiele formatów | Łatwiejsza produkcja i szybszy montaż stolarki |
| Centralny trzon instalacyjny | Rozrzucone piony i długie trasy instalacji | Mniej kolizji między branżami |
| Płyta fundamentowa dopasowana do technologii | Zmiana fundamentu w połowie procesu | Ogranicza poprawki i skraca przerwy między etapami |
Płyta fundamentowa to jednolita żelbetowa podstawa pod całym domem; przy lekkich technologiach bywa szybsza od tradycyjnych ław, ale wymaga dobrego projektu i przemyślanej izolacji. Gotowy projekt też często pomaga, bo skraca etap koncepcji i adaptacji, a projekt indywidualny ma sens głównie wtedy, gdy działka jest trudna albo potrzebujesz naprawdę nietypowego układu. W praktyce najwięcej czasu oszczędza nie efektowny detal, tylko konsekwentnie prosty plan. Kiedy bryła jest zamknięta i logiczna, można uczciwie policzyć koszty.
Ile to kosztuje i gdzie najłatwiej przepłacić
Jak podaje Extradom, w ofertach gotowych domów pojawiają się dziś ceny od ok. 269 tys. zł brutto za mały dom szkieletowy 48,9 m² do ok. 743 tys. zł brutto za prefabrykowany dom 115,4 m² w stanie deweloperskim, a stawki za metr często mieszczą się w widełkach 5,2-6,4 tys. zł/m². To pokazuje dwie rzeczy naraz: szybkość nie jest darmowa, ale daje przewidywalność, a metraż bardzo mocno zmienia końcowy rachunek. W 2026 roku budżet około 600 tys. zł zwykle pozwala na mniej więcej 100 m² w stanie deweloperskim albo 70-80 m² w podstawowym standardzie pod klucz.
- Fundament i izolacja - przy szybkich technologiach to często wydatek liczony w dziesiątkach tysięcy złotych, a przy trudnym gruncie rośnie jeszcze bardziej.
- Transport i dźwig - zwykle kilka do kilkunastu tysięcy, a przy trudnym dojeździe lub dużych modułach więcej.
- Przyłącza i uzbrojenie działki - od kilku do kilkudziesięciu tysięcy, zależnie od odległości od mediów i warunków lokalnych.
- Wykończenie - jeśli oferta kończy się na stanie deweloperskim, to właśnie ta część najszybciej podnosi realny koszt wejścia do domu.
Formalności i logistyka, które potrafią przyspieszyć lub zatrzymać inwestycję
Według Gov.pl dom do 70 m² zabudowy można postawić w uproszczonej procedurze, bez kierownika budowy i dziennika budowy. To duże ułatwienie, ale tylko dla małych inwestycji; w większych domach formalności nadal potrafią zająć sporo czasu, zwłaszcza gdy trzeba doprecyzować plan miejscowy, warunki zabudowy, adaptację projektu i przyłącza. W praktyce najszybciej wygrywają inwestorzy, którzy przed podpisaniem umowy mają sprawdzone: dojazd ciężarówek, nośność gruntu, termin montażu, zamówienie stolarki i odpowiedzialność za fundament.
- Sprawdź dojazd na działkę - moduł lub prefabrykat bez wjazdu dla transportu wielkogabarytowego od razu traci przewagę czasu.
- Zamknij projekt przed produkcją - zmiany po rozpoczęciu prefabrykacji są najdroższe i najwolniejsze.
- Ustal jednego lidera prac - generalny wykonawca albo bardzo dobrze ułożony harmonogram branżowy to często różnica kilku tygodni.
- Sprawdź grunt wcześniej - geotechnika potrafi uratować fundament i cały plan robót.
- Zamów kluczowe elementy z wyprzedzeniem - okna, drzwi, rekuperacja czy pompa ciepła mają własne terminy dostaw.
W budownictwie szybkim niedopasowanie fundamentu do technologii najczęściej mści się na samym końcu, kiedy poprawki są już najdroższe. Dlatego dobrze ustawiona logistyka bywa ważniejsza niż sama deklaracja „krótkiego terminu”, bo bez niej nawet najlepszy projekt się rozjeżdża.
Najczęstsze błędy przy szybkiej budowie
Szybka budowa nie lubi improwizacji. Widziałem już inwestycje, które miały być ekspresowe, a wydłużyły się tylko dlatego, że ktoś zmieniał układ ścian po rozpoczęciu produkcji albo zamówił instalacje wtedy, gdy ekipy były już zajęte na kilka miesięcy. Najczęściej problemem nie jest technologia, tylko decyzje podejmowane za późno.
- Zmiany po starcie produkcji - każda korekta potrafi przesunąć termin o tygodnie, a czasem o cały sezon.
- Zbyt skomplikowany dach - lukarny, załamania i balkony wydłużają pracę niezależnie od technologii.
- Wybór systemu bez sprawdzonej ekipy - dobra marka materiału nie nadrabia słabego montażu.
- Oszczędzanie na geotechnice - problem z gruntem rzadko wychodzi od razu, a potem kosztuje najwięcej.
- Brak planu wykończenia - dom stoi szybko, ale wprowadzenie przesuwa się przez brak materiałów albo fachowców.
- Za późne zamówienie stolarki i instalacji - okna, drzwi, wentylacja czy pompa ciepła potrafią mieć dłuższy termin niż sam montaż budynku.
Jeśli chcesz odzyskać czas, musisz upraszczać, a nie komplikować. W praktyce najlepiej działa zestaw: prosty projekt, jedna odpowiedzialna ekipa, zamknięte decyzje przed startem i brak zmian w trakcie. Na tej podstawie najłatwiej wybrać rozwiązanie, które naprawdę pasuje do działki i budżetu.
Co wybrałbym przy szybkim starcie budowy
Jeśli miałbym dziś skrócić inwestycję bez tracenia jakości, postawiłbym na rozwiązanie dopasowane do działki, a nie do katalogowego hasła. Przy bardzo krótkim terminie i dobrej logistyce wygrywa moduł; gdy chcesz więcej swobody, ale nadal zależy ci na czasie, sens ma prefabrykat albo szkielet; jeśli wolisz tradycyjny rytm pracy i masz większy margines czasowy, murowanie nadal jest rozsądne, tylko nie jest najszybsze. Największą przewagę daje zwykle prostota: zwarta bryła, rozsądny metraż, jeden generalny wykonawca i decyzje zamknięte przed startem robót.
Właśnie tak powstaje dom szybki w budowie, który nie psuje się na etapie organizacji. W praktyce to nie slogan, tylko suma dobrze ustawionych decyzji, które pozwalają przejść od projektu do zamieszkania bez zbędnych przestojów.
