Własna działka rekreacyjna kusi prostym planem: niewielki budynek, taras, kawałek zieleni i odpoczynek bez rezerwowania noclegów. Budowa domku letniskowego wymaga jednak wcześniejszego sprawdzenia działki, przeznaczenia obiektu, formalności, technologii oraz realnego budżetu. Poniżej porządkuję cały proces, od wyboru projektu i fundamentów po instalacje, wentylację i odbiór gotowego domku.
Najważniejsze decyzje zapadają jeszcze przed rozpoczęciem prac
- Plan miejscowy lub warunki zabudowy decydują o tym, czy na działce w ogóle można postawić domek rekreacyjny.
- Obiekt o powierzchni zabudowy do 35 m², a w określonych warunkach także do 70 m², można realizować na zgłoszenie.
- Orientacyjny budżet w 2026 roku wynosi od około 80 tys. zł za prosty domek sezonowy do ponad 400 tys. zł za większy obiekt całoroczny pod klucz.
- Najwięcej problemów powodują nie same ściany, lecz fundamenty, odwodnienie, przyłącza i wentylacja.
- Przed wyborem projektu trzeba ustalić, czy domek będzie używany tylko latem, czy również zimą.
Najpierw sprawdź działkę i przeznaczenie domku
Najdroższy błąd to kupić projekt, a dopiero później sprawdzać, czy można go zrealizować. Ja zaczynam od dokumentów działki, dostępu do drogi, poziomu wód gruntowych i możliwości doprowadzenia mediów. Domek letniskowy jest budynkiem rekreacji indywidualnej, czyli obiektem przeznaczonym do okresowego wypoczynku, a nie automatycznie małym domem mieszkalnym.
W pierwszej kolejności trzeba sprawdzić miejscowy plan zagospodarowania przestrzennego. Plan może określać maksymalną powierzchnię zabudowy, wysokość, kąt nachylenia dachu, liczbę kondygnacji oraz minimalny udział terenu biologicznie czynnego. Jeżeli planu nie ma, potrzebna może być decyzja o warunkach zabudowy.Znaczenie ma także sama klasa gruntu i położenie działki. Teren leśny, obszar zalewowy, pas przy brzegu jeziora albo działka objęta ochroną krajobrazową mogą mieć dodatkowe ograniczenia. Sprawdziłbym również, czy droga dojazdowa jest prawnie uregulowana oraz czy ciężarówka z materiałami będzie mogła dojechać pod miejsce budowy.
Powierzchnia zabudowy to nie powierzchnia użytkowa
Przepisy odnoszą się przede wszystkim do powierzchni zabudowy, czyli rzutu budynku na gruncie. Nie jest to dokładnie to samo co powierzchnia użytkowa. Domek z poddaszem może mieć 35 m² powierzchni zabudowy, ale znacznie większą powierzchnię użytkową, zależnie od konstrukcji dachu i wysokości pomieszczeń.
Trzeba też sprawdzić, czy taras, schody, zadaszenie lub dodatkowy magazyn nie zmieniają parametrów obiektu. Wątpliwości najlepiej rozstrzygnąć z projektantem i właściwym urzędem przed zakupem materiałów, a nie podczas kontroli budowy.
Formalności w 2026 roku zależą od parametrów obiektu
Mały domek nie zawsze wymaga pozwolenia na budowę, ale zwolnienie z pozwolenia nie oznacza zwolnienia ze wszystkich przepisów. Nadal obowiązują wymagania dotyczące lokalizacji, bezpieczeństwa konstrukcji, odległości od granic działki i zgodności z planem miejscowym.
Domek do 35 m²
Wolnostojący, parterowy budynek rekreacji indywidualnej o powierzchni zabudowy do 35 m² co do zasady można realizować na podstawie zgłoszenia. Na jednej działce liczba takich obiektów nie może przekraczać jednego na każde 500 m² powierzchni działki.
Domek od 35 do 70 m²
Większy obiekt również może być objęty uproszczoną procedurą, ale musi spełniać dodatkowe warunki. Dotyczy to wolnostojących, parterowych budynków rekreacji indywidualnej, których rozpiętość elementów konstrukcyjnych nie przekracza 6 m, a wysięg wsporników wynosi najwyżej 2 m. Także tutaj obowiązuje limit jednego budynku na każde 500 m² działki.
Do zgłoszenia zwykle potrzebne są między innymi formularz zgłoszenia, projekt zagospodarowania działki, projekt architektoniczno-budowlany, oświadczenie o prawie do dysponowania nieruchomością oraz wymagane uzgodnienia. Organ ma zazwyczaj 21 dni na wniesienie sprzeciwu. Brak sprzeciwu nie zwalnia jednak inwestora z obowiązku budowania zgodnie z projektem i przepisami.
Przeczytaj również: Wełna szklana - czy jest szkodliwa? Prawda o montażu i zdrowiu
Kiedy potrzebne będzie pozwolenie
Pozwolenie może być konieczne, gdy budynek nie mieści się w parametrach uproszczonej procedury, jego obszar oddziaływania wykracza poza działkę albo inwestycja wymaga dodatkowych uzgodnień. Pozwolenie będzie też naturalnym rozwiązaniem przy większym domu całorocznym, bardziej skomplikowanej konstrukcji lub nietypowym usytuowaniu.
Jeżeli domek ma być faktycznie używany przez cały rok, nie próbowałbym na siłę kwalifikować go jako sezonowego. O przeznaczeniu obiektu decydują nie tylko nazwa projektu i reklama sprzedawcy, ale również układ, wyposażenie i sposób użytkowania.
Projekt dopasuj do sposobu użytkowania
Najpierw trzeba odpowiedzieć sobie na proste pytanie: czy domek ma służyć głównie do weekendowego wypoczynku w ciepłych miesiącach, czy ma być drugim domem na cały rok? To rozróżnienie wpływa na grubość izolacji, rodzaj ogrzewania, wentylację, stolarkę okienną i przygotowanie instalacji.
| Wariant | Najważniejsze cechy | Dla kogo ma sens |
|---|---|---|
| Domek sezonowy drewniany | Lżejsza konstrukcja, prostsze ogrzewanie, krótszy czas montażu | Dla osób korzystających głównie od wiosny do jesieni |
| Domek szkieletowy całoroczny | Dobra izolacja, szybka budowa, łatwe prowadzenie instalacji | Dla inwestora, który chce używać obiektu także zimą |
| Domek modułowy | Prefabrykowane elementy, krótki montaż na działce, ograniczenia transportowe | Dla osób ceniących szybkość i przewidywalny zakres prac |
| Domek murowany | Duża trwałość i masa, dłuższy proces budowy, cięższe fundamenty | Dla większych obiektów i intensywnego użytkowania |
W projekcie zwróciłbym szczególną uwagę na prosty rzut, nieskomplikowany dach i ograniczoną liczbę załamań ścian. Efektowna bryła wygląda dobrze na wizualizacji, ale każde załamanie zwiększa koszt więźby, pokrycia, obróbek i ocieplenia. Przy domku rekreacyjnym prostota zazwyczaj wygrywa z designerskimi dodatkami.
Jak prowadzić prace od fundamentów po wykończenie
Technologia może się różnić, ale kolejność robót pozostaje podobna. Najpierw przygotowuje się teren i fundament, później konstrukcję, dach oraz przegrody, a dopiero po zamknięciu budynku prowadzi większość instalacji i prac wykończeniowych.
- Przygotowanie działki obejmuje wytyczenie budynku, usunięcie humusu, wykonanie dojazdu i zaplanowanie odwodnienia. Woda opadowa nie powinna spływać w stronę ścian ani sąsiedniej działki.
- Fundamenty dobiera się do gruntu i technologii. Przy lekkim domku możliwa jest płyta fundamentowa, stopy lub bloczki, ale decyzję powinien poprzedzić projekt konstrukcyjny, a przy trudnym gruncie także badanie geotechniczne.
- Konstrukcja i dach muszą zostać wykonane z zachowaniem geometrii oraz zabezpieczeniem drewna przed wilgocią i szkodnikami. Niedokładności na tym etapie później wychodzą przy montażu okien, elewacji i podłóg.

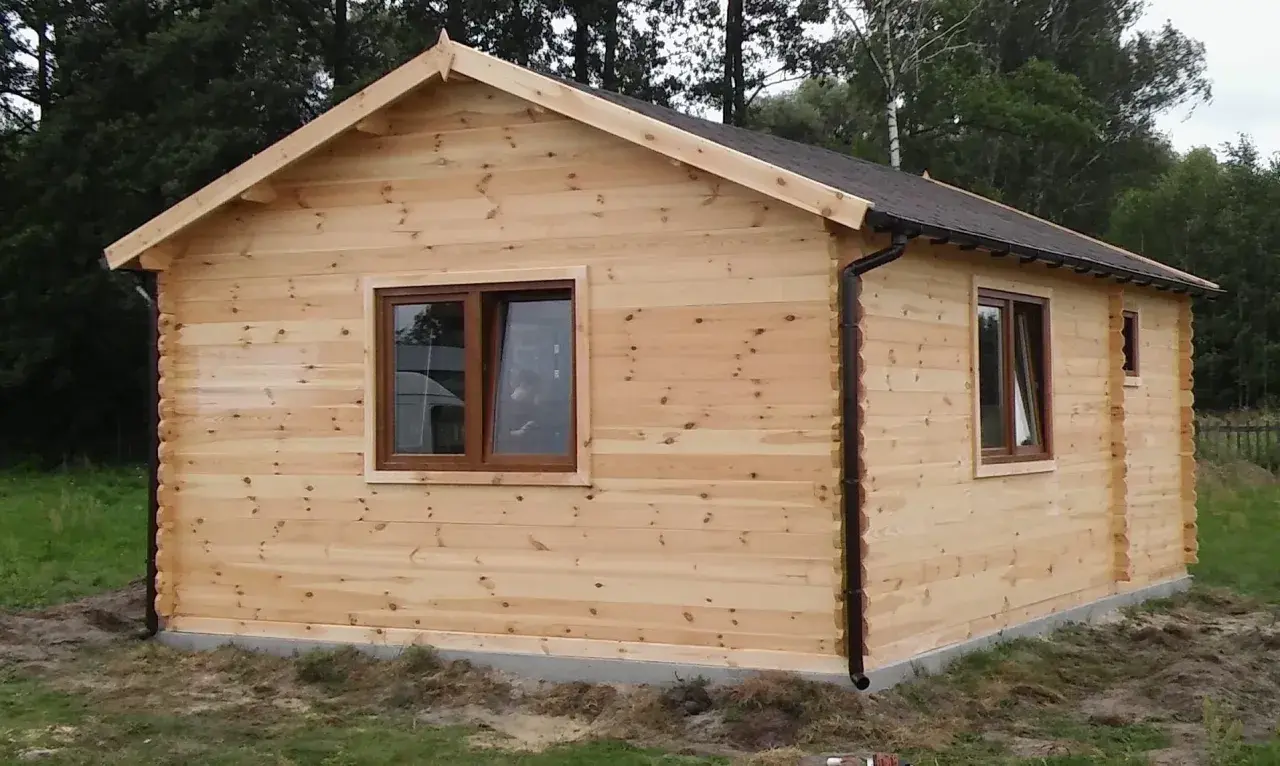

- Stan surowy zamknięty obejmuje zwykle ściany, dach, pokrycie, okna i drzwi. Dopiero po zamknięciu obiektu prace wewnętrzne są chronione przed deszczem i wiatrem.
- Instalacje obejmują elektrykę, wodę, kanalizację, ogrzewanie oraz ewentualną wentylację mechaniczną. Warto zaplanować je przed zabudowaniem ścian, bo późniejsze przeróbki są kosztowne.
- Wykończenie to ocieplenie, elewacja, podłogi, łazienka, kuchnia, malowanie, taras i zagospodarowanie terenu.
W domku z kominkiem, kozą albo innym urządzeniem spalającym paliwo trzeba od początku zaplanować przewód dymowy, dopływ powietrza i wentylację. Nie wystarczy kupić urządzenia i później „znaleźć dla niego miejsce”. Przewód kominowy powinien być dobrany do konkretnego źródła ciepła, a jego wykonanie i odbiór trzeba powierzyć osobie z odpowiednimi kwalifikacjami.
W małym domku często dobrze sprawdza się ogrzewanie elektryczne, klimatyzator z funkcją grzania albo niewielka pompa ciepła. Kominek bywa przyjemnym dodatkiem, ale nie zawsze jest ekonomicznym głównym źródłem ogrzewania. Trzeba uwzględnić koszt komina, składowania opału, serwisowania i doprowadzenia powietrza do spalania.

Ile kosztuje budowa domku w 2026 roku
Podawanie jednej ceny za metr kwadratowy jest mylące, bo inaczej wycenia się pustą konstrukcję, stan deweloperski i domek gotowy do zamieszkania. Poniższe wartości traktowałbym jako orientacyjny budżet bez ceny działki, przyłączy na dużą odległość, mebli i nietypowych robót ziemnych.| Wariant | Stan surowy zamknięty | Stan deweloperski | Pod klucz |
|---|---|---|---|
| Prosty domek drewniany 25-35 m² | 60 000-110 000 zł | 110 000-180 000 zł | 160 000-260 000 zł |
| Domek szkieletowy całoroczny 35-70 m² | 120 000-220 000 zł | 200 000-350 000 zł | 280 000-450 000 zł |
| Domek murowany 35-70 m² | 150 000-270 000 zł | 240 000-400 000 zł | 350 000-550 000 zł |
W prostych realizacjach można przyjąć, że stan surowy zamknięty kosztuje około 2 500-4 500 zł za m², a obiekt wykończony i wyposażony często przekracza 5 000 zł za m². W Trójmieście, na terenach turystycznych i w miejscach z trudnym dojazdem robocizna może być wyższa niż w mniej obciążonych regionach.
Poza samym budynkiem trzeba doliczyć między innymi projekt i adaptację, mapę do celów projektowych, geotechnikę, przyłącze energetyczne, studnię lub wodociąg, szambo albo oczyszczalnię, podjazd, taras i ogrodzenie. Bezpiecznie zostawiłbym 10-15% rezerwy na nieprzewidziane wydatki. W domkach mały metraż nie oznacza automatycznie małych kosztów, ponieważ łazienka, kuchnia i przyłącza mają podobną cenę niezależnie od powierzchni.
Błędy, które najczęściej podnoszą koszt inwestycji
- Zakup projektu przed sprawdzeniem planu miejscowego. Nawet dobry projekt może nie pasować do parametrów wymaganych przez gminę.
- Brak odwodnienia działki. Wilgoć przy fundamencie szybko prowadzi do problemów z podłogą, elewacją i izolacją.
- Zaniżony budżet. Cena z reklamy często dotyczy samej konstrukcji, bez transportu, fundamentów, instalacji i wykończenia.
- Oszczędzanie na izolacji. W domku używanym zimą cienkie przegrody oznaczają wysokie rachunki i szybkie wychładzanie pomieszczeń.
- Nieprzemyślane przyłącza. Szambo, studnia, kabel energetyczny i internet powinny być zaplanowane przed wykonaniem nawierzchni oraz tarasu.
- Brak kontroli wilgotności drewna. Materiał konstrukcyjny powinien być odpowiednio wysuszony i zabezpieczony, ponieważ późniejsze paczenie utrudnia wykończenie.
- Traktowanie wentylacji jako dodatku. Szczelny domek bez sprawnej wymiany powietrza szybko staje się zawilgocony i nieprzyjemny w użytkowaniu.
Z mojego punktu widzenia najwięcej można zaoszczędzić nie na jakości materiałów, lecz na rozsądnym projekcie. Prosta bryła i dobry harmonogram ograniczają odpady, przestoje oraz liczbę ekip. Cięcie kosztów na hydroizolacji, dachu albo instalacji elektrycznej zwykle tylko przesuwa rachunek w czasie.
Dobrze zaplanowany domek zaczyna się przed wbiciem pierwszej łopaty
Najbezpieczniejsza kolejność wygląda tak: najpierw sprawdzenie działki i przepisów, później wybór technologii, projekt z kosztorysem, formalności, wykonanie fundamentów i dopiero zamawianie kolejnych ekip. Taka organizacja pozwala uniknąć sytuacji, w której domek stoi, ale nie ma legalnego dojazdu, kanalizacji, ogrzewania albo właściwej wentylacji.
Jeżeli planuję obiekt wyłącznie na lato, wybieram prostszą konstrukcję i ograniczam instalacje do rzeczy naprawdę potrzebnych. Przy użytkowaniu całorocznym inwestuję przede wszystkim w izolację, szczelność, wentylację i pewne źródło ciepła. To te elementy decydują, czy mały domek będzie wygodnym miejscem odpoczynku, czy tylko ładnym budynkiem na zdjęciach.
