Gotowy projekt domu jest dobrym skrótem, ale rzadko pasuje do działki i przepisów bez poprawek. Adaptacja projektu gotowego to moment, w którym dopasowuje się bryłę, układ funkcjonalny, instalacje i dokumentację do realnych warunków budowy. Poniżej pokazuję, co zwykle trzeba zmienić, ile to kosztuje, jakich dokumentów wymaga urząd i kiedy lepiej od razu pójść w projekt indywidualny.
Najpierw sprawdź działkę, potem zakres zmian i pełny koszt
- Gotowiec opłaca się wtedy, gdy zmiany są umiarkowane, a działka nie wymusza głębokiej przebudowy.
- Projektant adaptujący odpowiada za całość rozwiązań, nie tylko za dopisane poprawki.
- Najdroższe są zmiany konstrukcyjne, dachowe, stropowe i technologiczne.
- Kluczowe dokumenty to mapa do celów projektowych, MPZP albo WZ oraz dane o gruncie.
- Przy dużej liczbie zmian projekt indywidualny bywa rozsądniejszy niż ciągłe przerabianie gotowca.
Kiedy adaptacja projektu gotowego naprawdę ma sens
Ja zwykle zaczynam od prostego pytania: czy ten dom da się postawić na konkretnej działce bez walki z planem miejscowym, warunkami zabudowy i geometrią terenu. Jeśli odpowiedź brzmi „tak”, to gotowy projekt bywa bardzo dobrym punktem wyjścia, bo oszczędza czas i daje przewidywalny budżet wejściowy. Jeśli odpowiedź brzmi „nie do końca”, adaptacja staje się koniecznym filtrem, a nie dodatkiem dla porządku.
W praktyce chodzi o trzy warstwy. Pierwsza jest formalna: zgodność z MPZP albo decyzją o warunkach zabudowy. Druga jest techniczna: usytuowanie budynku, konstrukcja, dach, fundamenty, instalacje. Trzecia jest użytkowa: układ pomieszczeń, szerokość schodów, wysokość poddasza, garaż, taras czy lokalizacja okien względem stron świata. GUNB zwraca uwagę, że projektant dostosowujący gotowy projekt odpowiada za całość rozwiązań, więc to nie jest tylko „pieczątka pod katalogiem”.
Jeżeli po pierwszej analizie widzisz, że trzeba ruszyć dach, bryłę, układ nośny albo niemal cały program funkcjonalny, to sygnał ostrzegawczy. Wtedy adaptacja przestaje być prostą korektą, a zaczyna przypominać projekt od zera. Właśnie dlatego warto najpierw zobaczyć, jak taki proces wygląda krok po kroku.
Jak przebiega dopasowanie projektu krok po kroku

Najlepsze adaptacje nie zaczynają się od rysowania nowych ścian, tylko od sprawdzenia ograniczeń działki. W praktyce cały proces zwykle da się zamknąć w kilku tygodniach, ale przy nietypowym terenie, dodatkowych uzgodnieniach albo dłuższej wymianie dokumentów łatwo wydłuża się on do kilku miesięcy.
- Sprawdzam warunki zabudowy albo MPZP. To one mówią, co w ogóle wolno postawić: jak wysoki może być dom, jaki dach przejdzie, gdzie trzeba zachować odległość od granic i czy bryła nie wyjdzie poza dopuszczalną skalę.
- Porównuję projekt z działką. Patrzę na szerokość frontu, spadek terenu, dojazd, orientację względem stron świata i możliwe przyłącza. Czasem już tu wychodzi, że projekt wygląda dobrze na papierze, ale na działce będzie niewygodny albo kosztowny w realizacji.
- Zbieram dane do projektu. Potrzebna bywa mapa do celów projektowych, a przy trudniejszym gruncie także badania geotechniczne. To drobiazgi, które inwestorzy odkładają, a potem właśnie one blokują resztę prac.
- Ustalam zakres zmian z projektantem. Dzielę je na kosmetyczne, funkcjonalne i konstrukcyjne. To ważne, bo przesunięcie ścianki działowej to zupełnie inna historia niż zmiana konstrukcji dachu czy stropu.
- Powstaje dokumentacja do urzędu i na budowę. Projektant przygotowuje odpowiednie opracowania, a w razie potrzeby koordynuje też branże, na przykład konstrukcję, instalacje albo rozwiązania związane z ogrzewaniem i wentylacją.
- Na końcu weryfikuję spójność całego projektu. To moment, w którym sprawdzam, czy układ domu, instalacje, komin, wentylacja i przyszła technologia grzewcza nie gryzą się ze sobą. Na tym etapie wychodzą rzeczy najtańsze do poprawienia, ale najdroższe do zignorowania.
Im wcześniej ktoś przejdzie tę ścieżkę w sposób uporządkowany, tym mniej nerwów na etapie budowy. A kiedy proces jest już jasny, najczęściej pada następne pytanie: ile to wszystko kosztuje naprawdę, a nie tylko „na wejściu”.
Ile kosztują najczęstsze zmiany
W 2026 roku rozsądnie jest zakładać, że sama adaptacja nie zamknie się w symbolicznej kwocie. Rynek jest rozpięty, ale w prostych przypadkach koszt zwykle mieści się w kilku tysiącach złotych, a przy większych zmianach szybko dochodzi do poziomu, który zaczyna konkurować z ceną projektu indywidualnego. Największy błąd? Porównywanie ofert tylko po stawce bazowej, bez sprawdzenia, co dokładnie w tej cenie jest zawarte.
| Zakres zmian | Co zwykle obejmuje | Orientacyjny koszt |
|---|---|---|
| Proste dopasowanie do działki | Usytuowanie budynku, podstawowe korekty formalne, dokumentacja do urzędu bez większej ingerencji w bryłę | 2 000-4 000 zł |
| Zmiany funkcjonalne | Przesunięcia ścian działowych, korekta układu pomieszczeń, zmiana liczby lub położenia wybranych otworów | 3 000-6 000 zł |
| Zmiany techniczne | Korekta dachu, stropu, źródła ciepła, wentylacji albo podniesienie ścianki kolankowej | 4 000-8 000 zł |
| Duża ingerencja w projekt | Piwnica, garaż w bryle, zmiana technologii, mocna przebudowa bryły lub układu nośnego | 6 000-10 000+ zł |
Do tego prawie zawsze dochodzą koszty poboczne: mapa do celów projektowych, badania gruntu, czasem opinie branżowe albo dodatkowe uzgodnienia. Dlatego ja patrzę na budżet nie przez pryzmat samej adaptacji, tylko przez koszt całego pakietu do budowy. To zwykle pokazuje prawdziwą skalę wydatku i pozwala porównać gotowiec z projektem indywidualnym na uczciwych zasadach.
Jakie dokumenty i uzgodnienia trzeba zebrać
W adaptacji najczęściej nie przegrywa się na samym projekcie, tylko na brakujących papierach. Jeśli działka jest standardowa, lista jest krótka. Jeśli teren jest trudniejszy, formalności rosną bardzo szybko, bo projektant musi pokazać nie tylko dom, ale też jego relację z otoczeniem, gruntem i mediami.
- MPZP albo decyzja o warunkach zabudowy - bez tego trudno ocenić, czy projekt w ogóle pasuje do miejsca.
- Mapa do celów projektowych - potrzebna do prawidłowego opracowania zagospodarowania działki.
- Dane geotechniczne - przy domu jednorodzinnym bardzo często warto je zrobić, bo grunt potrafi zmienić sposób posadowienia i koszt fundamentów.
- Warunki przyłączenia mediów - szczególnie gdy działka jest oddalona od sieci albo trzeba zmieniać przebieg instalacji.
- Uzgodnienia branżowe - na przykład przy nietypowym ogrzewaniu, wentylacji, dojściu do drogi publicznej albo dodatkowych wymaganiach przeciwpożarowych.
- Pełnomocnictwo i podpisy - jeśli ktoś prowadzi sprawę za inwestora albo projekt przygotowuje zespół projektowy.
Formalnie ważne jest też to, że w postępowaniu o pozwolenie na budowę urząd ocenia przede wszystkim projekt zagospodarowania działki i projekt architektoniczno-budowlany, a projekt techniczny domyka dokumentację po stronie wykonawczej. To nie jest detal biurokratyczny, tylko realny podział odpowiedzialności. Gdy dokumenty są kompletne, łatwiej zdecydować, czy gotowiec jeszcze się broni, czy trzeba szukać innej ścieżki.
Kiedy gotowiec wygrywa z projektem indywidualnym

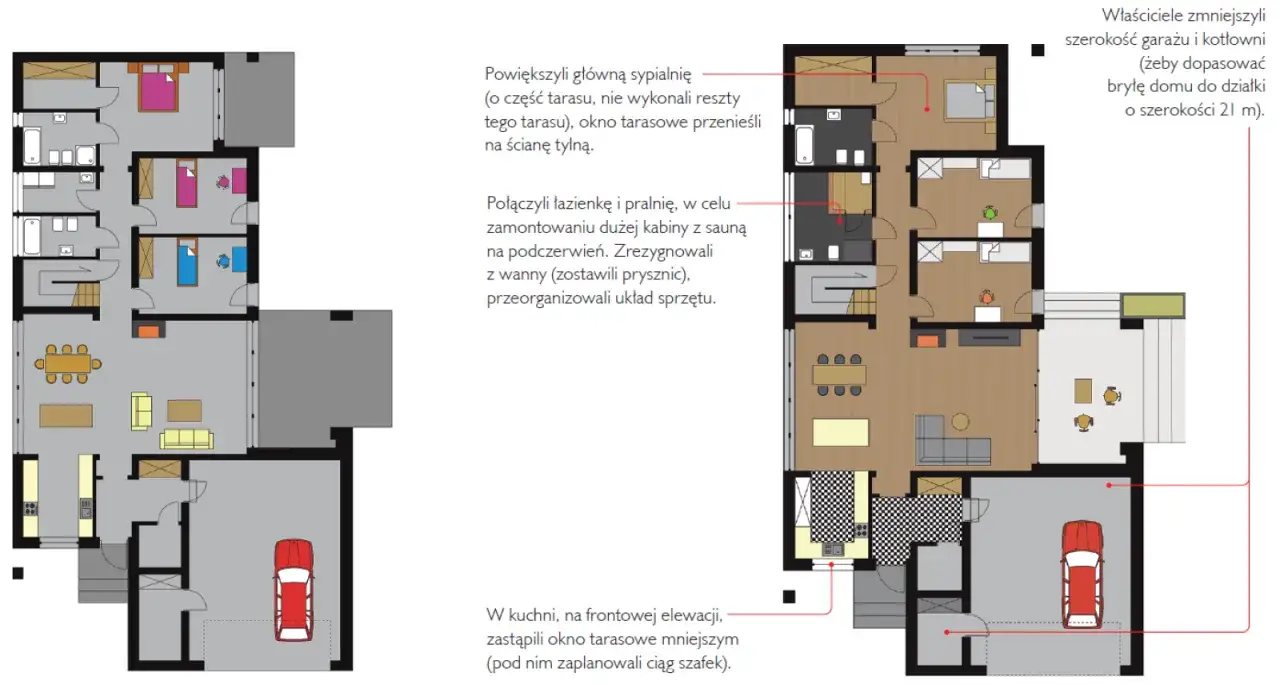

Nie mam zwyczaju robić z projektu indywidualnego rozwiązania „lepszego z definicji”. Czasem jest sensowniejszy, ale nie zawsze. Jeśli działka jest typowa, a zmiany w gotowym projekcie są umiarkowane, gotowiec z adaptacją daje szybki start i zwykle lepszy stosunek ceny do efektu. Jeśli jednak teren jest trudny albo oczekiwania są mocno niestandardowe, projekt indywidualny zaczyna wygrywać elastycznością.
| Sytuacja | Co zwykle wybrać | Dlaczego |
|---|---|---|
| Działka standardowa, zgodna z planem lub WZ | Gotowy projekt z adaptacją | Niższy koszt wejścia i krótszy czas przygotowania |
| Zmiany ograniczają się do układu wnętrz i drobnych korekt elewacji | Gotowy projekt z adaptacją | Nie ma sensu płacić za projekt od zera, jeśli zakres zmian jest mały |
| Działka wąska, spadek terenu, trudne warunki gruntowe | Projekt indywidualny | Łatwiej dopasować budynek do realnych ograniczeń terenu |
| Chcesz zmieniać dach, bryłę, garaż, technologię i układ nośny | Projekt indywidualny albo bardzo głęboka przebudowa | Przy dużej liczbie zmian gotowiec traci przewagę czasową i finansową |
Najprostsza zasada, którą stosuję, jest taka: jeśli lista zmian zaczyna przypominać nowy projekt, to znaczy, że oszczędność bywa pozorna. Wtedy lepiej policzyć nie tylko koszt architekta, ale też wpływ zmian na konstrukcję, fundamenty, komin, ogrzewanie i całą dalszą budowę. Ten rachunek często robi większą różnicę niż sama cena dokumentacji.
Najczęstsze błędy, które później windują koszt budowy
W praktyce większość problemów nie bierze się z samej adaptacji, tylko z decyzji podjętych za wcześnie albo za późno. A najdroższe są te poprawki, które trzeba wprowadzać już po wyborze projektu, po złożeniu dokumentów albo w trakcie robót.
- Kupowanie projektu bez sprawdzenia MPZP albo WZ. Ładna bryła nic nie daje, jeśli dach, wysokość lub linia zabudowy nie pasują do działki.
- Patrzenie tylko na wygląd domu. Dobre zdjęcie elewacji nie mówi nic o funkcji, doświetleniu, ustawieniu względem stron świata ani o komforcie życia.
- Odkładanie zmian na etap budowy. To wtedy drobna korekta zamienia się w kosztowną przeróbkę konstrukcji albo instalacji.
- Zbyt wiele zmian w projekcie gotowym. Jeśli modyfikujesz dach, strop, bryłę i układ wnętrz naraz, prosty gotowiec przestaje być prosty.
- Brak rozmowy o ogrzewaniu, wentylacji i kominie. W domu jednorodzinnym te elementy muszą być spójne od początku, bo później trudno je sensownie „dokleić”.
- Niedoszacowanie kosztów pobocznych. Sama adaptacja to nie wszystko, a mapa, badania gruntu i uzgodnienia potrafią zmienić budżet bardziej, niż inwestor zakładał.
Najlepsza profilaktyka jest prosta: im wcześniej architekt zobaczy działkę i Twoją listę oczekiwań, tym mniej niespodzianek na budowie. Z tego powodu ostatni krok przed podpisaniem umowy jest ważniejszy, niż wielu inwestorów sądzi.
Co ustalić przed podpisaniem umowy z architektem
Przed zleceniem adaptacji zawsze dopytuję o zakres pracy, a nie tylko o cenę. Dwie oferty mogą wyglądać podobnie na papierze, a w praktyce jedna obejmuje tylko podstawowy rysunek, a druga jeszcze poprawki, uzgodnienia i przygotowanie dokumentów do urzędu. To właśnie tu najłatwiej oszczędzić albo przepłacić.
- Co dokładnie zawiera cena. Czy wchodzą w nią poprawki, uzgodnienia, dokumentacja do urzędu i kontakt z branżystami.
- Ile zmian mieści się w podstawie. Jeśli projekt wymaga kilku iteracji, warto wiedzieć, kiedy zaczyna się dopłata.
- Kto zamawia mapę i badania gruntu. Lepiej ustalić to na początku niż szukać winnego w połowie procesu.
- Czy projektant bierze odpowiedzialność za komplet dokumentacji. To szczególnie ważne przy nietypowych działkach i większych przeróbkach.
- Jak długo potrwa cały proces. Sama praca projektowa to jedno, a tempo urzędu, uzgodnień i dodatkowych opracowań to drugie.
Jeżeli po takiej rozmowie nadal masz w ręku projekt z jedynie kilkoma sensownymi zmianami, adaptacja zwykle ma pełne uzasadnienie. Jeżeli lista rośnie z każdą minutą, lepiej uczciwie rozważyć projekt indywidualny, zanim kosztowo i organizacyjnie wejdziesz w ślepą uliczkę. W budowie domu najbardziej opłaca się nie ten wybór, który wygląda najtaniej na starcie, tylko ten, który najmniej komplikuje cały proces do końca.
