Masz już mury, dach i zamówione okna, ale nadal nie wiesz, czy dom można uznać za zamknięty? Właśnie wtedy inwestorzy najczęściej pytają, co dokładnie oznacza stan surowy zamknięty, ile kosztuje ten etap i czego jeszcze brakuje przed rozpoczęciem instalacji oraz wykończenia. Poniżej porządkuję zakres prac, podaję realne widełki na 2026 rok i pokazuję, jak odebrać budynek bez kosztownych przeoczeń.
Najważniejsze decyzje zapadają przed zamówieniem stolarki i dachu
- Etap zamknięty obejmuje konstrukcję budynku, dach oraz stolarkę zewnętrzną.
- Instalacje i wykończenie zwykle nie są jeszcze wykonane.
- W 2026 roku orientacyjny koszt wynosi około 3200-4800 zł za m², zależnie od zakresu i projektu.
- Największe różnice w cenie powodują dach, okna, garaż i geometria bryły.
- Przed odbiorem trzeba sprawdzić przede wszystkim szczelność, wymiary otworów i jakość dachu.

Jak rozpoznać zamknięty etap budowy

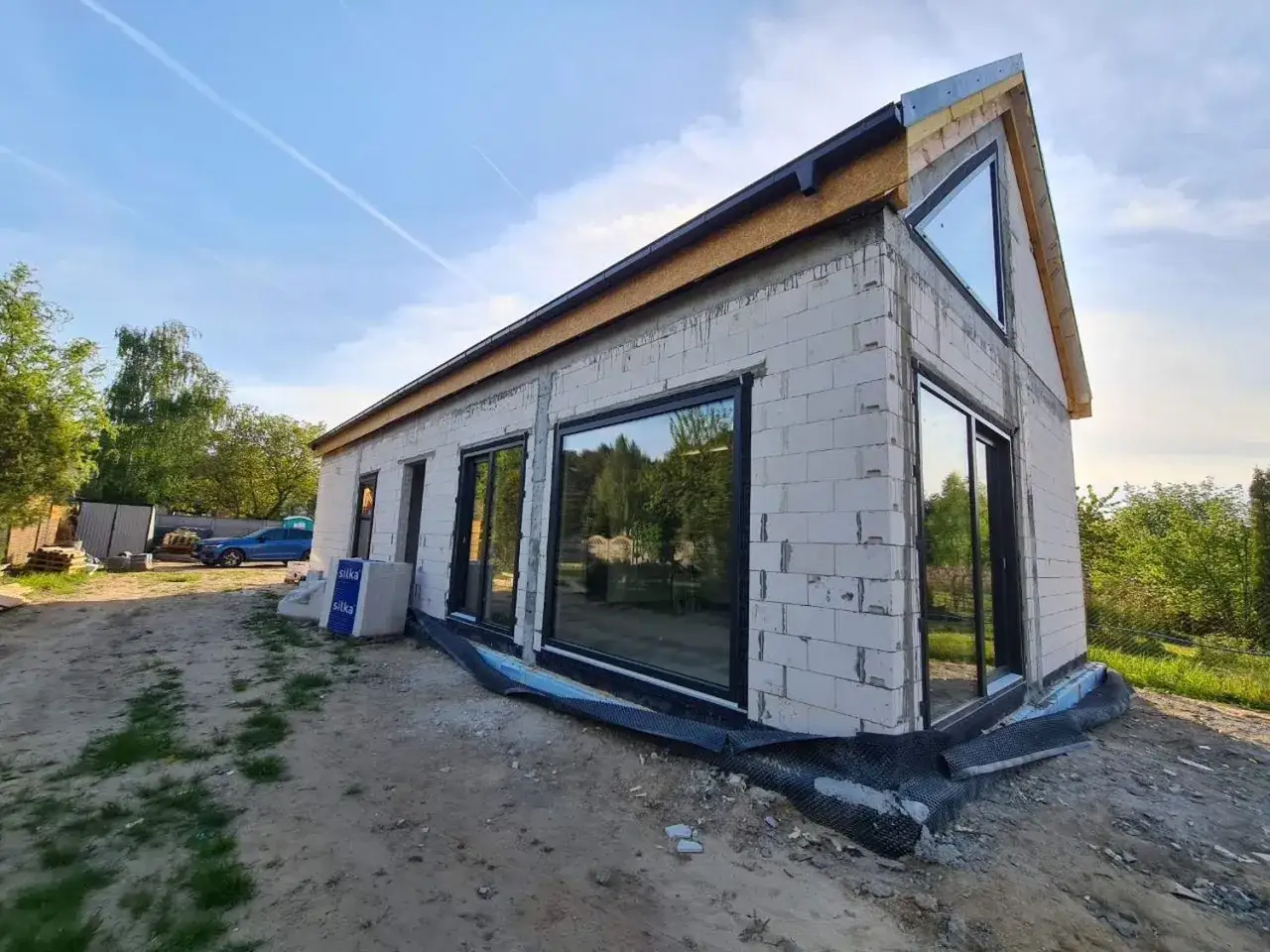

Najprościej mówiąc, budynek jest już zabezpieczony przed opadami i większością wpływu pogody, ale nie nadaje się jeszcze do zamieszkania. Ma konstrukcję, dach oraz zamontowane elementy, które zamykają otwory w ścianach.
W typowym domu murowanym w zakres prac wchodzą fundamenty, ściany nośne i działowe przewidziane na tym etapie, stropy, schody żelbetowe, kominy, konstrukcja dachu, jego pokrycie, obróbki blacharskie, rynny, okna, drzwi zewnętrzne oraz często brama garażowa. Szczegóły zawsze zależą od projektu i umowy z wykonawcą.
Nie istnieje jeden urzędowy zestaw prac, który w każdej firmie oznacza dokładnie to samo. Jeden wykonawca doliczy do tego etapu ocieplenie dachu, parapety i rolety, a inny potraktuje je jako osobny pakiet. Dlatego dla mnie najważniejszym dokumentem nie jest sama nazwa etapu, tylko szczegółowy kosztorys z wyszczególnieniem materiałów i robocizny.
Co powinno być gotowe
- fundamenty lub płyta fundamentowa wraz z izolacjami przewidzianymi w projekcie,
- ściany nośne, stropy i konstrukcja dachu,
- kominy oraz przejścia przez dach, jeśli przewiduje je projekt,
- pokrycie dachowe, obróbki, rynny i zabezpieczenia przed przeciekami,
- okna i drzwi zewnętrzne, a w domu z garażem także brama garażowa,
- tymczasowe lub docelowe zabezpieczenie otworów i budynku przed dostępem wody.
Nie każdy element musi być wykonany w identycznej technologii. Na przykład w domu z wentylacją mechaniczną komin może mieć mniejszy zakres niż w budynku z kotłem na paliwo stałe. Z kolei przy dużych przeszkleniach sam montaż stolarki potrafi kosztować więcej niż okna w całym prostym domu parterowym.
Czego jeszcze nie ma w środku
Najczęstsze nieporozumienie polega na tym, że zamknięta bryła wygląda prawie jak gotowy dom. W rzeczywistości w środku zwykle brakuje wszystkich instalacji, tynków, podłóg i urządzeń grzewczych.
| Element | Zwykle wchodzi w etap zamknięty | Zwykle pozostaje na później |
|---|---|---|
| Konstrukcja | Ściany, stropy, schody, kominy | Poprawki konstrukcyjne i adaptacje |
| Dach | Więźba, pokrycie, obróbki, rynny | Podbitka i część ocieplenia, jeśli nie zapisano inaczej |
| Otwory | Okna, drzwi zewnętrzne, często brama garażowa | Drzwi wewnętrzne, rolety lub moskitiery w dodatkowym standardzie |
| Instalacje | Przepusty i przygotowane przejścia | Elektryka, wod-kan, ogrzewanie, wentylacja, alarm |
| Wykończenie | Zwykle brak | Tynki, wylewki, ocieplenie elewacji, podłogi, malowanie |
Ocieplenie nie ma jednej stałej kwalifikacji. Czasem izolacja dachu jest konieczna, aby prawidłowo wykonać pokrycie, ale ocieplenie ścian zewnętrznych i elewacja często należą już do stanu deweloperskiego. Zawsze trzeba sprawdzić, czy oferta obejmuje sam materiał, montaż, rusztowania i wykończenie powierzchni.

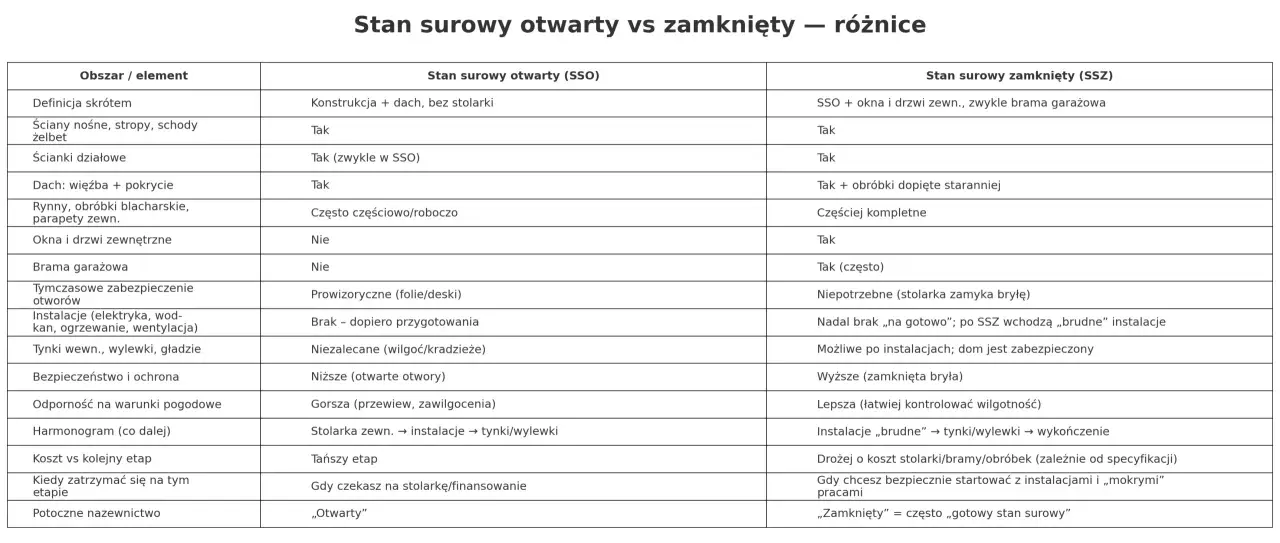

Etap zamknięty różni się od deweloperskiego przede wszystkim tym, że w domu zamontowane są już instalacje, wykonane tynki i posadzki, działa ogrzewanie, a ściany zewnętrzne są ocieplone. Nie traktowałbym tych nazw jako wymiennych, zwłaszcza przy zakupie domu od wykonawcy lub rozliczaniu transz kredytu.
Ile kosztuje ten etap w 2026 roku
Wstępny budżet dla typowego domu murowanego warto dziś liczyć na poziomie około 3200-4800 zł za m² powierzchni użytkowej. To szeroki przedział, ale wynika z różnic w technologii, regionie, standardzie stolarki i tym, czy kosztorys obejmuje na przykład ocieplenie dachu albo bramę garażową.
| Dom | Orientacyjny koszt etapu zamkniętego | Co może zmienić wycenę |
|---|---|---|
| 100 m², prosta bryła | około 320 000-430 000 zł | Dach dwuspadowy, standardowe okna, brak garażu |
| 120 m², typowy dom rodzinny | około 384 000-520 000 zł | Większy dach, kilka kominów, stolarka tarasowa |
| 150 m² z garażem | około 480 000-720 000 zł | Brama, dach wielospadowy, duże przeszklenia |
To nie jest cennik, tylko bezpieczny punkt wyjścia do rozmowy z wykonawcą. W konkretnych kalkulacjach można znaleźć niższe kwoty, lecz często nie obejmują one robocizny, stolarki, transportu, rusztowań albo części prac przygotowawczych. Według danych GUS ceny robót budowlanych nadal zmieniają się miesiąc do miesiąca, dlatego oferta bez daty ważności i jasno opisanych materiałów szybko traci wartość.
Co najbardziej podnosi cenę
- Dach wielospadowy ma więcej załamań, koszy i obróbek niż prosty dach dwuspadowy.
- Duże przeszklenia wymagają droższych profili, mocniejszych nadproży i staranniejszego montażu.
- Garaż w bryle domu oznacza dodatkową powierzchnię, bramę, strop lub dach oraz większy zakres fundamentów.
- Nietypowa technologia, na przykład ściany jednowarstwowe albo prefabrykacja, zmienia proporcje kosztów materiału i pracy.
- Trudne warunki gruntowe mogą zwiększyć koszt fundamentów jeszcze przed rozpoczęciem murowania.
Przy planowaniu finansowania dodałbym minimum 10-15% rezerwy. Nie chodzi wyłącznie o podwyżki. Częściej problemem okazuje się zmiana wymiaru okna, konieczność wzmocnienia konstrukcji, dodatkowa izolacja albo dopłata za montaż, którego inwestor nie zauważył w pierwszej ofercie.
Jak zaplanować prace od stanu otwartego do zamknięcia
Najsprawniej działa kolejność, w której najpierw kończy się konstrukcję dachu, a dopiero potem zamawia stolarkę na podstawie rzeczywistych pomiarów otworów. Wymiar z projektu nie zawsze jest tym samym co wymiar po wymurowaniu ścian i wykonaniu warstw wykończeniowych.
- Sprawdź konstrukcję. Zweryfikuj poziomy, piony, wymiary otworów, nadproża i miejsca przejścia kominów.
- Zamknij dach. Wykonaj pokrycie, obróbki, rynny i uszczelnienia przy kominach oraz oknach dachowych.
- Dokonaj pomiaru stolarki. Pomiar powinien wykonać montażysta, a nie osoba przepisująca wymiary z projektu.
- Ustal sposób montażu. Przy ciepłym montażu trzeba wcześniej zaplanować warstwy izolacji i późniejsze ocieplenie ściany.
- Zabezpiecz budynek. Po wstawieniu okien zamknij otwory, osłoń materiały i zapewnij kontrolowaną wentylację.
W polskich warunkach pogodowych dobrze jest doprowadzić budynek do zamknięcia przed okresem intensywnych opadów i mrozów. Nie oznacza to, że każdą budowę trzeba kończyć jesienią za wszelką cenę. Źle wykonany pośpiech przy dachu lub oknach będzie droższy niż kilka tygodni przerwy.
Jeśli budowa ma być kontynuowana dopiero za kilka miesięcy, nie zostawiałbym w środku mokrych materiałów, odkrytych kanałów ani niezabezpieczonych schodów. Warto też ustalić, czy po zamknięciu budynku potrzebna jest wentylacja grawitacyjna lub okresowe wietrzenie, aby ograniczyć skraplanie wilgoci.
Jak odebrać wykonane prace bez drogich poprawek
Odbiór nie powinien ograniczać się do obejścia domu i stwierdzenia, że „wszystko wygląda dobrze”. Przyda się dokumentacja zdjęciowa, poziomica laserowa, miarka, latarka i lista zgodna z projektem. Przy bardziej złożonej bryle rozsądny jest odbiór z niezależnym kierownikiem budowy lub inspektorem.
Sprawdzenie dachu
- czy pokrycie jest równe i nie ma uszkodzonych elementów,
- czy obróbki przy kominach i ścianach są wykonane bez widocznych szczelin,
- czy rynny mają właściwy spadek i odpływ,
- czy okna dachowe oraz przejścia instalacyjne są szczelne,
- czy konstrukcja nie ma śladów zawilgocenia lub odkształceń.
Sprawdzenie stolarki
Każde okno powinno otwierać się bez zacinania, a skrzydła nie mogą samoczynnie opadać ani ocierać o ramę. Sprawdź również ciągłość taśm montażowych, podparcie ram i uszczelnienie przy parapetach. Pianka montażowa sama w sobie nie jest kompletnym, trwałym uszczelnieniem.
Przy drzwiach zewnętrznych i bramie garażowej liczy się nie tylko działanie, ale także poziom posadzki, miejsce na późniejsze ocieplenie oraz możliwość wykonania docelowego progu. Ten detal często wraca na budowie jako kosztowna poprawka, gdy wysokość podłogi zostanie ustalona dopiero po zamontowaniu drzwi.
Przeczytaj również: Technologia budowy domu. Murowany, szkieletowy czy prefabrykowany?
Dokumenty i rozliczenie
Do odbioru przygotuj projekt, kosztorys, umowę, protokoły dostaw oraz karty gwarancyjne. W protokole wpisz każdą usterkę, nawet jeśli wygląda na drobną. Przy zamówionej stolarce trzeba dopilnować także zgodności koloru, pakietu szybowego, okuć, wymiarów i kierunku otwierania.
Nie wypłacałbym pełnego wynagrodzenia tylko dlatego, że budynek ma już okna. Ostatnia płatność powinna zależeć od usunięcia wad i przekazania dokumentacji, o ile umowa przewiduje taki sposób rozliczenia.
Projekt domu ma większe znaczenie niż sama powierzchnia
Dwa domy o powierzchni 120 m² mogą mieć zupełnie różny koszt doprowadzenia do tego etapu. Prosta bryła z dachem dwuspadowym i niewielką liczbą otworów jest zwykle łatwiejsza do wykonania niż dom z wykuszami, lukarnami, tarasem nad garażem i szerokimi przeszkleniami.
| Cecha projektu | Wpływ na budowę | Praktyczna ocena |
|---|---|---|
| Prostokątna bryła | Mniej odpadów i prostsza konstrukcja | Najłatwiej kontrolować koszt |
| Dach dwuspadowy | Mało obróbek i prostszy montaż | Zwykle najbardziej ekonomiczny |
| Duże przeszklenia | Droższa stolarka i wymagający montaż | Efektowne, ale wymagają dobrego budżetu |
| Garaż w bryle | Większe fundamenty, strop i brama | Wygodny, lecz kosztowny dodatek |
| Wykusze i załamania | Więcej detali i ryzyka błędów | Najczęściej podnoszą koszt bez zwiększenia funkcjonalności |
Przy wyborze projektu patrzyłbym nie tylko na liczbę metrów, ale też na stosunek powierzchni przegród do powierzchni użytkowej. Mały, rozczłonkowany dom może kosztować więcej niż większa, zwarta bryła. To jedna z rzeczy, które inwestorzy często odkrywają dopiero po otrzymaniu pierwszych ofert.
W projekcie trzeba również sprawdzić rozmieszczenie kominów, wentylacji, okien dachowych, drzwi i przejść przez stropy. Każda zmiana po wykonaniu konstrukcji może oznaczać dodatkowe wiercenie, wzmacnianie albo przeróbkę pokrycia. Dobrze dopracowany projekt ogranicza nie tylko koszt, ale też liczbę decyzji podejmowanych w pośpiechu.
Co sprawdzić przed zamknięciem budżetu
Przed podpisaniem umowy poproś o rozbicie ceny na fundamenty, konstrukcję, dach, stolarkę i prace dodatkowe. Zapytaj wprost, czy podana kwota obejmuje transport, rusztowania, montaż, obróbki, parapety, wywóz odpadów i zabezpieczenie budynku.
Jeżeli różnica między dwiema ofertami wynosi kilkadziesiąt tysięcy złotych, nie zakładaj od razu, że jedna firma zawyża cenę. Często tańsza wycena nie obejmuje bramy garażowej, kominów, izolacji, podbitki albo pełnego montażu okien. Porównuj zakresy, nie same sumy końcowe.
Po zamknięciu bryły warto od razu zaplanować kolejny etap. Zamówienie instalacji, tynków i wylewek z wyprzedzeniem ogranicza przestoje, ale nie rozpoczynałbym prac wewnętrznych przed sprawdzeniem wilgotności i szczelności budynku.
Dobrze wykonany etap zamknięty daje ochronę przed pogodą i porządkuje dalszą budowę, ale nie jest jeszcze gwarancją szybkiego zamieszkania. Najwięcej oszczędności przynosi tu nie najtańszy materiał, lecz jasny zakres umowy, prosty projekt, kontrola jakości i rezerwa finansowa. Dzięki temu kolejny krok, czyli instalacje i wykończenie, zaczyna się na stabilnych zasadach, a nie od naprawiania błędów pośpiechu.
